台风“山竹”来势汹汹,全广东人民三天前猜啊想啊,各国权威天气预测部门预测史诗级台风到底在中国哪里登录,最后谜底揭开了,谜底终于解开了:
        台风+山竹=台山

【台风红色预警信号】

台风红色预警信号
含义:
6小时内可能或者已经受热带气旋影响,沿海或者陆地平均风力达12级以上,或者阵风达14级以上并可能持续。
防御指南:
1、政府及相关部门按照职责做好防台风应急和抢险工作;
2、停止集会、停课、停业(除特殊行业外);
3、回港避风的船舶要视情况采取积极措施,妥善安排人员留守或者转移到安全地带;
4、加固或者拆除易被风吹动的搭建物, 人员应当待在防风安全的地方,当台风中心经过时风力会减小或者静止一段时间,切记强风将会突然吹袭,应当继续留在安全处避风,危房人员及时转移;

5、相关地区应当注意防范强降水可能引发的山洪、地质灾害。

二、在台风到来时,为确保码头财产和人身的安全,集装箱大尺度特制定以下防台计划,以期获得船公司、船代和其它有关方面的配合、协调。
集装箱码头防台要求
准备工作,构建防台中心和现场执行中心
详细了解本码头堆场堆存情况和码头机械设计、人力情况。
前沿吊机:?台;堆场吊机:?台;内运拖车:?台
堆场共?万集装箱,在堆场其中?万重箱,?万空箱;堆存密度为?%
三、台风进入深圳1000公里(悬挂1号风球前)

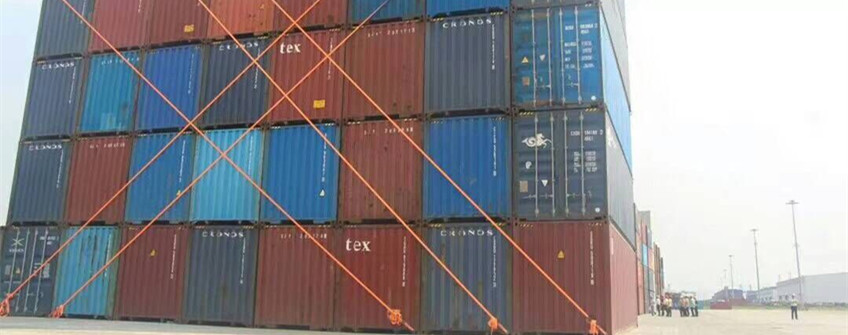

1、预定绑扎工人,进行堆场绑扎
2、控制重箱区空箱的数量,空箱应沉底需要进行沉底(重箱压吉箱),
3、安排船舶靠泊计划时必须考虑尽量加快船舶的操作进度
(如安排岸吊/拖车的数量)。
4、需要与邻近的码头保持密切联系,务求桥位安排合理。
5、注意了解现场维修/工程的施工情况,评估工期进度,必要时采行动暂停取消存在安全隐患的维修/施工项目,直至台风远离后再制定计划。
6、筹备防台中心以及现场执行,制定相应应变措施,例如人手安排、机械以及防台工具安排等。
台风距离深圳600公里(挂2号风球)
1、增加防台绑扎工人数量。此阶段要求麻鹰场完成绑扎数达到30%、YC完成绑扎的数量达到35%,并安排绑扎没有工作量的岸吊机,非操作的鹰要集中摆放在安全区域。
2、空箱场绑扎进行时要协调好街车的操作,必要时可以安排街车只准交重不准提吉。
3、通知船公司因悬挂#2台风,船舶不能进港。

4、当船舶解缆后将该泊位的前沿吊机绑妥.

台风距离深圳400公里(挂3号风球)
1、进行全面的防台绑扎,此阶段要求集装箱完成绑扎的数达80%
2、所有机械设施绑扎完毕
3、3号风球后挂起2小时后,需与引航站联系安排船舶逐步离桥,操作无法完工的,需据实与船公司共同评估装卸计划

4、按公司有关规定,与行政部保持密切联系,制定员工疏散计划。

拓昊进出口报关协助客户要求:
1、推迟或者取消出口装柜或提柜计划
2、预留防台当值人员;
3、密切关注码头发出的最新天气动态,与船公司、船代和其它有关方面的配合、协调

4、关注海关及码头最新动态,制定上班时间


台风“山竹”给广东这次造成的损失惨重,台风“山竹”过后,城市一片狼藉,到处水浸,大小树枝,砸下来的招牌,铁皮满天飞;谢谢一大批阵守在第一线可爱的人,无畏艰险,奋力前行!感恩冒着大雨清路障的师傅们,抢修工作的技术人员,救死扶伤的医护人员,感谢您们的风雨无阻!为您们点赞!
